Phase 1 scrum report - QazalehHashemi/MISPJR GitHub Wiki

ساخت تخته وظایف اسپرینت اول

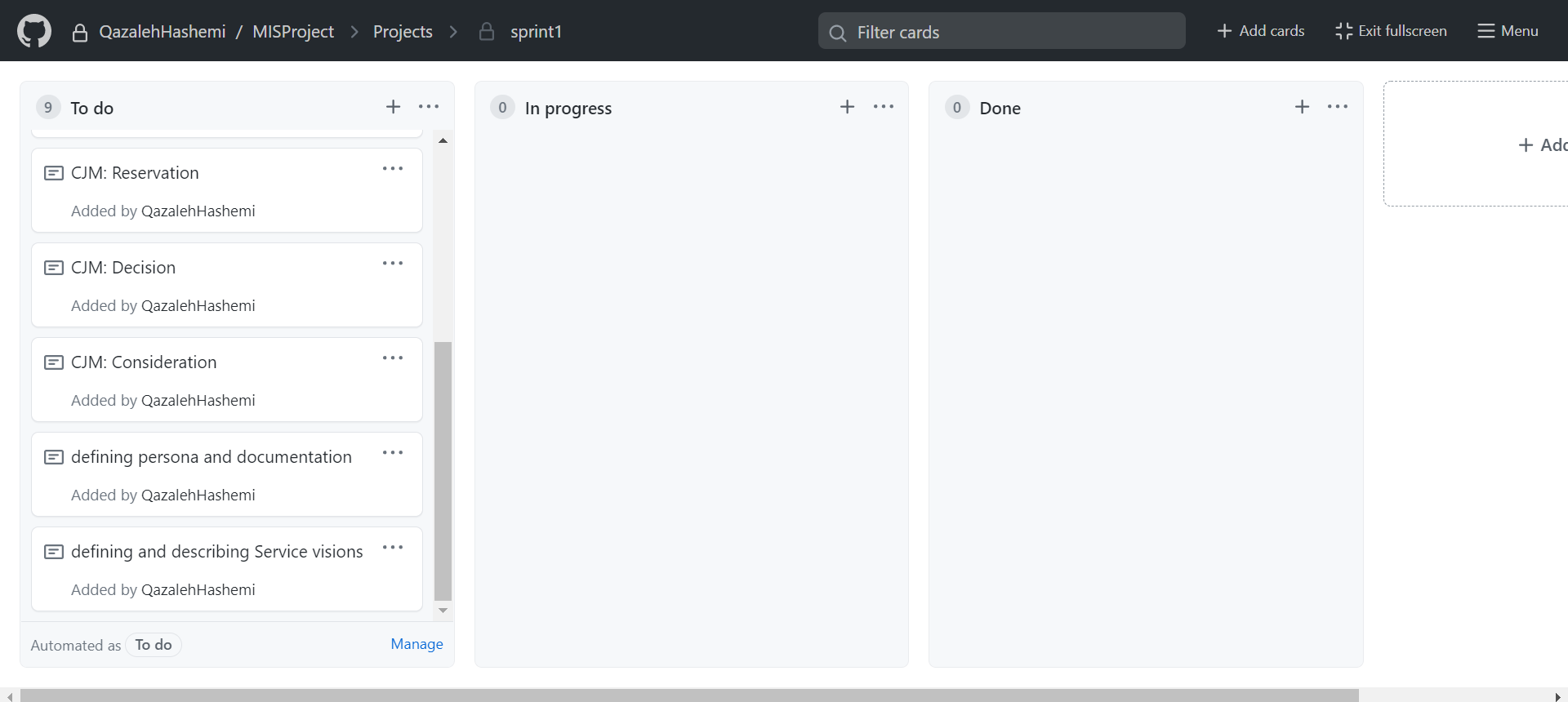

برای ساخت تخته وظایف اسپرینت اول، در فضای گیت‌هاب سه ستون با نام‌های انجام دادن, درحال انجام و انجام شده ایجاد کردیم. همانطور که از نام این ستون‌ها پیداست، ستون انجام دادن, کارهایی که انجام نشده و باید انجام شوند را نشان می‌دهد که تمامی کارها در ابتدا در این قسمت تعریف شد. ستون درحال انجام کارهایی که در حال انجام شدن هستند را نشان می‌دهد که هر یک از اعضای گروه پس از آغاز یک کار آن را در این ستون قرار می‌داد و ستون انجام شده کارهای انجام شده را نشان می‌دهد که هر یک از اعضای گروه پس از انجام دادن یک کار و کامیت کردن فایل مربوطه آن را در این ستون قرار می‌داد. در ابتدای اسپرینت واضحا تمامی کارها در ستون انجام دادن قرار داشته و باقی ستون‌ها خالی بودند که عکس آن در زیر قابل مشاهده است

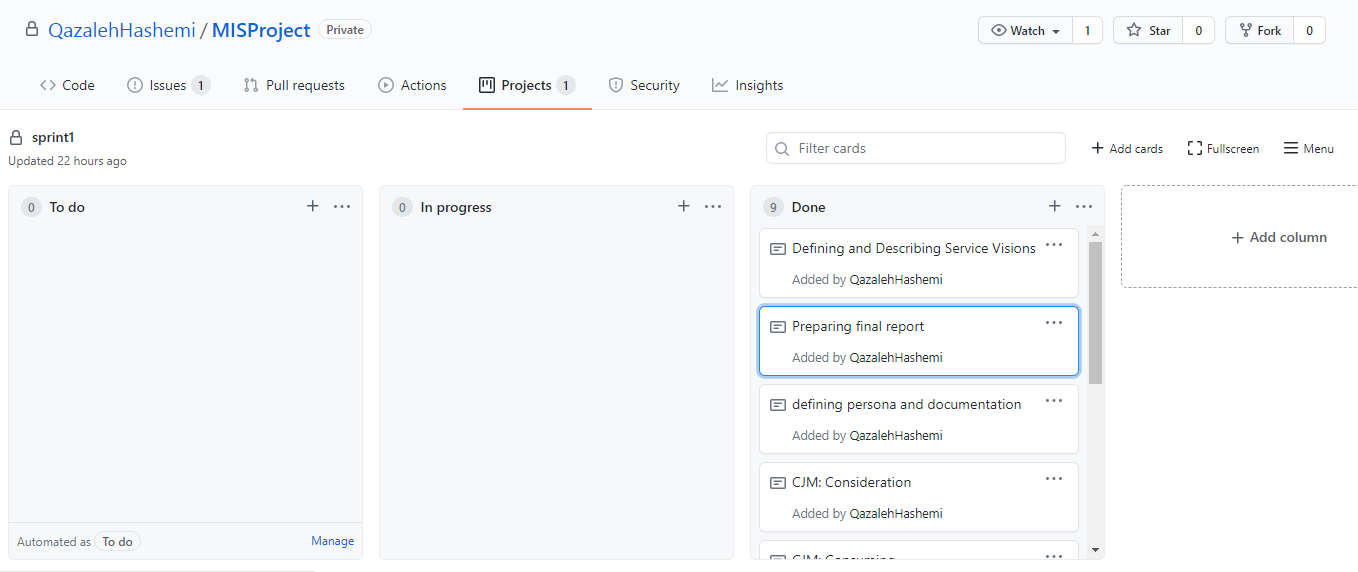

در انتهای اسپرینت, دو ستون اول خالی و ستون انجام شده همانند شکل زیر پر شد:

توضیحات تقسیم بندی تسک‌های اسپرینت اول

برای تقسیم تسک‌های این اسپرینت، ضمن برگزاری جلسه‌ای با اعضای گروه تلاش کردیم طوری کارها را کوچک تقسیم کنیم که قابل اختصاص به یک نفر باشد. از طرفی کارها خیلی ریز و کوتاه مدت نیز نباشند زیرا بازدهی را پایین می‌آورند و افراد گروه درگیر کارهای زیادی می‌شوند. بنابراین ما تعادلی بین این دو وضعیت ایجاد کرده و کارها را با عناوین و تعداد زیر تعریف کردیم:

۱- Defining and Describing Service Visions ۲- defining persona and documentation ۳- Consideration ۴- Decision ۵- Reservation ۶- Consuming ۷- Share Experience ۸- CJM overview and documentation ۹- Preparing final report

Burndown

از آنجایی که درس اسکرام برای پروژه، مقداری دیرتر تدریس شده بود و تسلط کافی نداشتیم، ما دیرتر به سراغ پروژه رفتیم و شروع اسپرینت اول ما دیرتر بود. به عبارتی از ۲۳ اردیبهشت شروع کردیم. بنابراین از ۱۸ ام تا ۲۳ ام در نمودار تسکی انجام نمی‌شود:

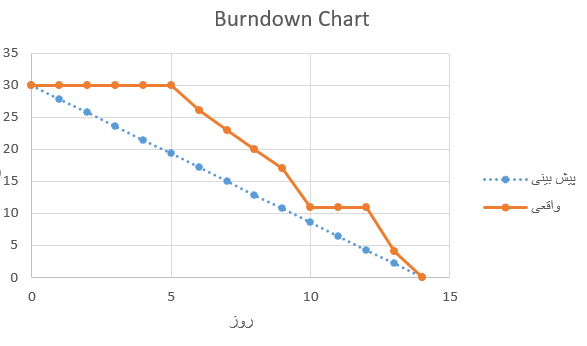

همانطور که در نمودار بالا می‌بینید خط آبی بیانگر میزان ساعاتی از کارها است که باقیمانده است و باید انجام شود. خط نارنجی مقدار کاری که پیش بینی شده که در هر روز باقی بماند را نشان می‌دهد. در هر روز می‌توان دید که وضعیت تیم ما در مقابل آنچه پیش بینی شده بود به چه شکل است.
